大唐南电二期2×745MW燃气轮机创新发展示范项目3号余热锅炉钢架首次吊装完成
点击次数:31次 更新时间:2026/5/9 【关闭】

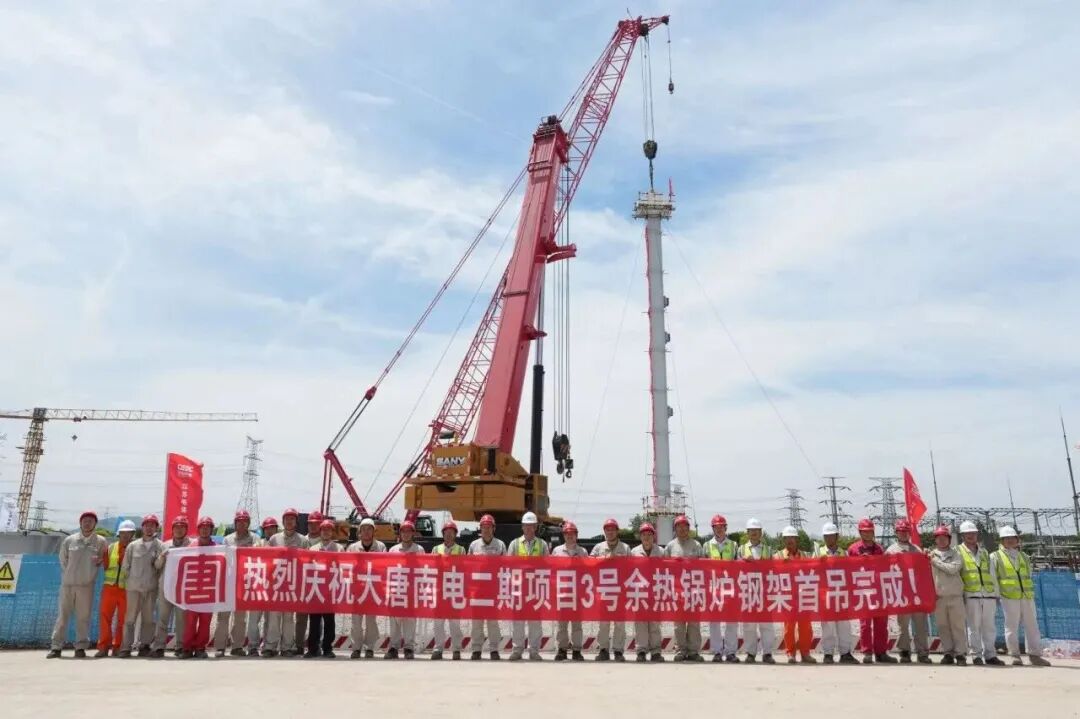

5月8日,大唐南电二期2×745MW燃气轮机创新发展示范项目3号余热锅炉钢架首根立柱平稳落位,项目建设高质量加速推进。

为确保3号余热锅炉钢架吊装节点安全高效完成,南京清洁能源公司超前策划、周密部署,组织施工单位和锅炉厂召开2次技术协调会,2次赴锅炉厂实地优化供货计划、监督排产过程、优化大件运输路线,并安排专人驻点锅炉厂和钢架分包厂,确保了钢架的顺利按时到货;与施工单位召开7次技术协调会、方案论证会,不断优化吊装方案、履带吊组装超危大方案论证及特种设备监督检验材料,明确锅炉钢架吊装技术交底、质量监督、施工准备、安全措施落实等各环节工作,严格落实各项技术组织措施,为吊装工作做好了充分的前期技术准备。

开始作业前,公司组织各参建单位在现场进行了详细安全技术交底,对吊装机械、作业人员资格、起重索具、高空作业措施进行检查确认,对吊装方案实际落实和执行情况进行周密全面逐一排查。作业开始后,技术负责人现场指挥,安全管理人员全程监控,起重机械平稳运转,整个吊装过程安全有序。随着首根钢架经空中姿态调整后精准落入安装节点,3号余热锅炉钢架首次吊装作业圆满完成。

来源:大唐江苏  朱雪阳
