江苏省“十四五”期间首台煤电机组投产
点击次数:1161次 更新时间:2023/9/27 【关闭】



项目全


926日上午858分,在喜迎国庆之际,射阳港电厂2×100万千瓦燃煤发电机组扩建项目1号机组顺利通过168小时满负荷试运行,正式投入商业运营,这是江苏省十四五期间第一台投产的煤电机组,也是今年全省唯一新增的火电电源点。

该项目是省2023年度重大项目,总投资约90亿元,项目投资主体为江苏省国信集团、徐州矿务集团和盐城市国能投资公司。项目于20205月取得路条202012月获得核准,为江苏省十三五期间唯一核准的煤电项目。

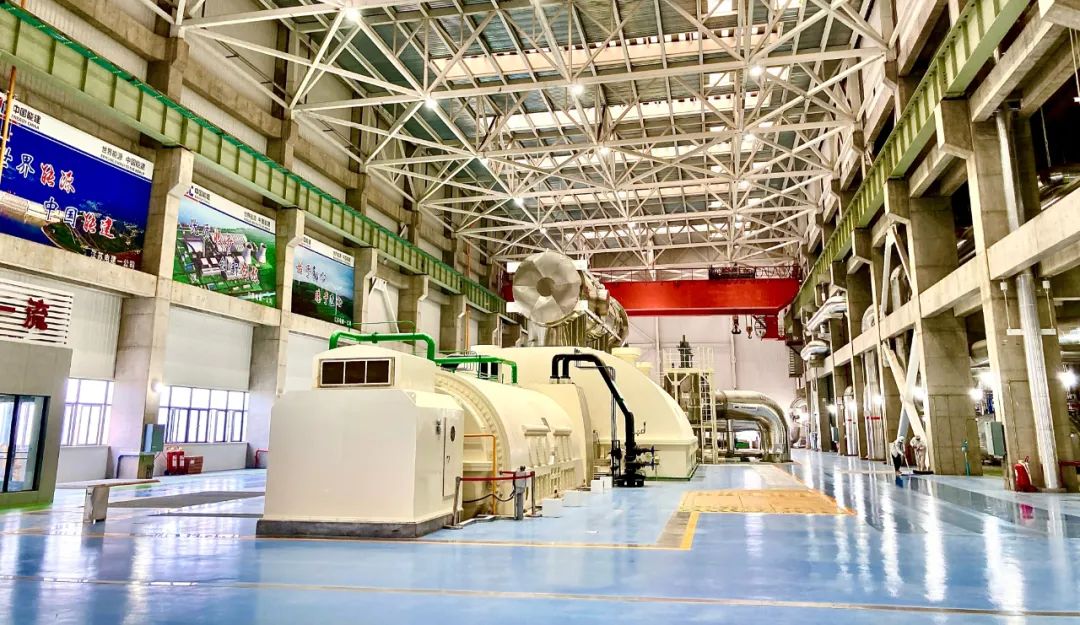

射阳港发电厂百万机组扩建工程一号机组汽机房


自项目20217月开工建设以来,射阳港电厂围绕打造全生命周期的精品工程、平安工程、廉洁工程的目标,切实落实项目建设主体责任,积极应对新冠疫情、恶劣气候条件等多重不利影响,坚持挂图作战,全力攻坚克难,在保障安全、质量的前提下,仅用26个月就建成首台机组。锅炉水压、厂用电系统受电、机组首次并网等里程碑节点均一次成功。主厂房等清水混凝土内实外光,烟囱、冷却塔曲线优美,管道安装、电缆布设整洁美观,实体质量和外观形象均达到较高水平。

该公司坚持将创新融于项目设计、策划和施工全过程,着力建设清洁低碳、安全高效的煤电机组。项目采用国内最先进的1000MW超超临界二次再热技术,能源利用率高。配套建设高效脱硫、脱硝、除尘设施,实现污染物超低近零排放。创新采用烟气余热梯级利用、循环水旁流碳酸钙结晶造粒软化等技术,实现烟气、水、污泥等资源的循环利用。机组各项性能指标均达到国家标杆水平。

项目前期、核准及建设工作,得到了盐城市委市政府、射阳县委县政府的高度关注和大力支持。据悉,2号机组将于今年年底前建成投产。项目建成后,年发电量可达100亿千瓦时,对于弥补我省十四五中后期电力缺口、增强盐城区域电网调峰能力、推动地方经济发展具有十分重要的意义。

摄影:王海波 文稿:余佳
